世界经济论坛,情趣内衣,青苹果乐园影院在线播放,床戏高潮呻吟声

【筑記】150天大會戰,決勝“千億華西”——肯尼亞內羅畢東部醫院項目部多措并舉向“封頂目標”發起沖刺
發布日期:22-10-24 11:06:46   作者:華西海投公司   來源:    閱讀:

為響應集團公司“150天大會戰”動員令,肯尼亞內羅畢東部醫院項目部全體人員拿出“三股勁”,多措并舉向“封頂目標”發起沖刺。

一是拼“狠勁”,開啟“白加黑”戰斗模式。

東部醫院項目地處肯尼亞內羅畢SOUTH C住宅區,因肯尼亞政府部門不允許在工作外時間生產,周邊鄰居對休息時間也非常看重,在建項目偶爾加班都可能面臨被鄰居投訴。自東非公司給項目下達了“11月中旬完成項目封頂”的目標后,項目部積極與當地政府溝通,爭取到鄰居理解和同意,即刻開啟了“白加黑”戰斗模式,連夜進行混凝澆筑施工。內羅畢夜晚的大風刮得呼呼響,吹得人腦瓜子疼,周邊逐漸沉寂下來,項目部卻是熱火朝天、一派繁忙景象,“今晚加雞腿,大家加油干,咱們爭取在本周打完這層板!下月中旬務必保證項目封頂!”項目經理陳光俊站在正在澆灌混凝土的樓頂上鼓舞著士氣。雖然是在加班搶工期進度,但項目部堅持質量與效率同步,從配料到混凝土拌制、運輸、澆筑、振搗、收光,項目管理人員盯緊每一個環節,確保施工質量和整體施工節奏。

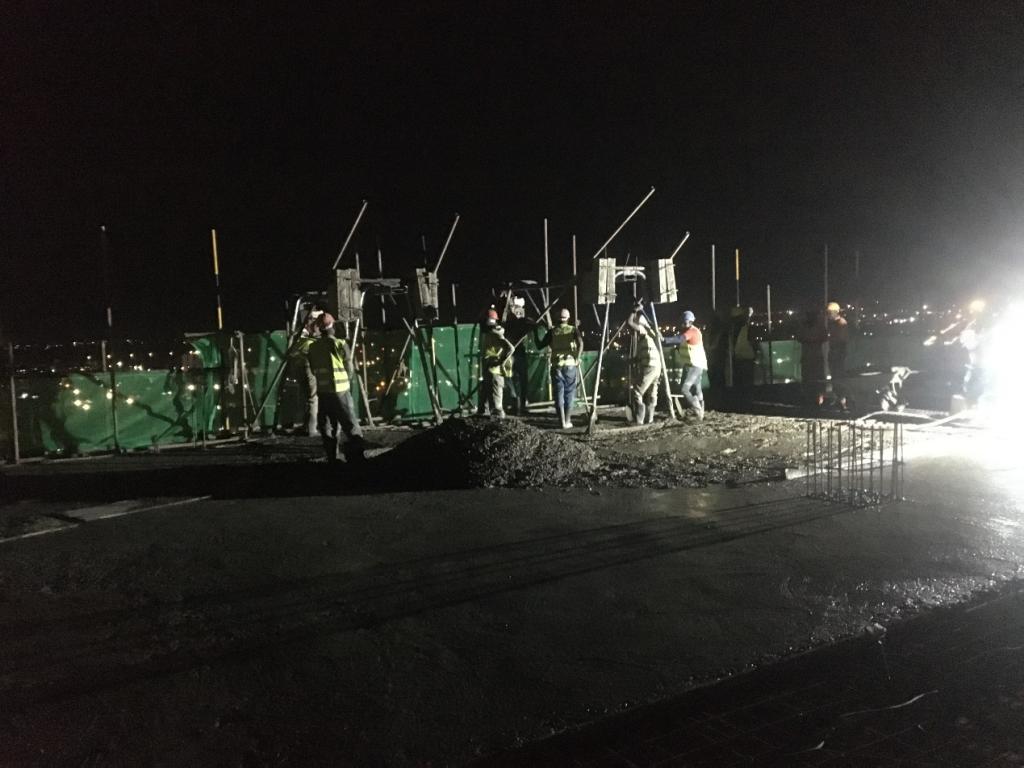

項目部加班打混凝土

二是拼“巧勁”,克服設計圖變更等諸多難題。

面對當地設計師提供的結構圖變更較多且無法及時出圖、施工圖紙規劃與實地尺寸不合耽擱現場施工,造成局部返工和工期延誤的問題,項目部一邊安排商務人員做好詳細記錄,留存齊全資料,為后期工期索賠做好準備,另一方面為解決當地設計師效率低下問題,項目部在充分溝通理解設計意圖基礎上,主動繪制出CAD詳圖,并采納建筑師的建議,現場采取先按建施圖布局砌一線磚,待建筑師現場確認布局大小和進空后,再進行剩余的砌磚,避免返工。

三是拼“韌勁”,積極推進過程結算。

項目工程基礎施工于2022年3月完成后,項目部便按要求上報了基礎產值工程量,并開始催促甲方進行審批。一開始甲方估算師計算的工程量嚴重不足,與項目部上報的產值差異約1000萬肯先令,項目經理與商務人員整理好完備的資料,上門與估算師反復核對、談判,到現場測量驗證,來來回回幾十個回合,功夫不負有心人,最終于10月14日取得正式簽發的基礎結算書,為收取工程進度款、工程正常施工生產提供了充分保障。

東部醫院項目是華西海投推進成本管理工作的試點項目,該項目正式啟動以來,東非公司領導及部門人員根據成本管理工作要求,堅持每周深入項目現場,從工程質量、安全、進度、商務、成本、安裝分包等方面進行全方位的監督檢查和指導,協助項目施工團隊及時處理內外部存在的問題,確保了項目順利推進實施。

盡管苦、盡管累,項目部表示將堅定信心、下定決心,按期完成項目封頂任務。

東非公司監督指導項目施工生產

項目現場會


主站蜘蛛池模板: 米易县| 绵竹市| 马龙县| 宁海县| 张家口市| 盱眙县| 申扎县| 固安县| 东乌珠穆沁旗| 连城县| 长岛县| 芜湖市| 枣庄市| 裕民县| 金塔县| 宝兴县| 上林县| 轮台县| 余干县| 布拖县| 泽库县| 大方县| 朔州市| 武清区| 靖江市| 开鲁县| 澎湖县| 巨野县| 万荣县| 磴口县| 鲁山县| 赤壁市| 光山县| 无锡市| 湾仔区| 从化市| 平遥县| 天镇县| 通化市| 贵阳市| 吕梁市|
