開年不久,成都雙流機場東飛行區提質改造項目迎來喜訊!

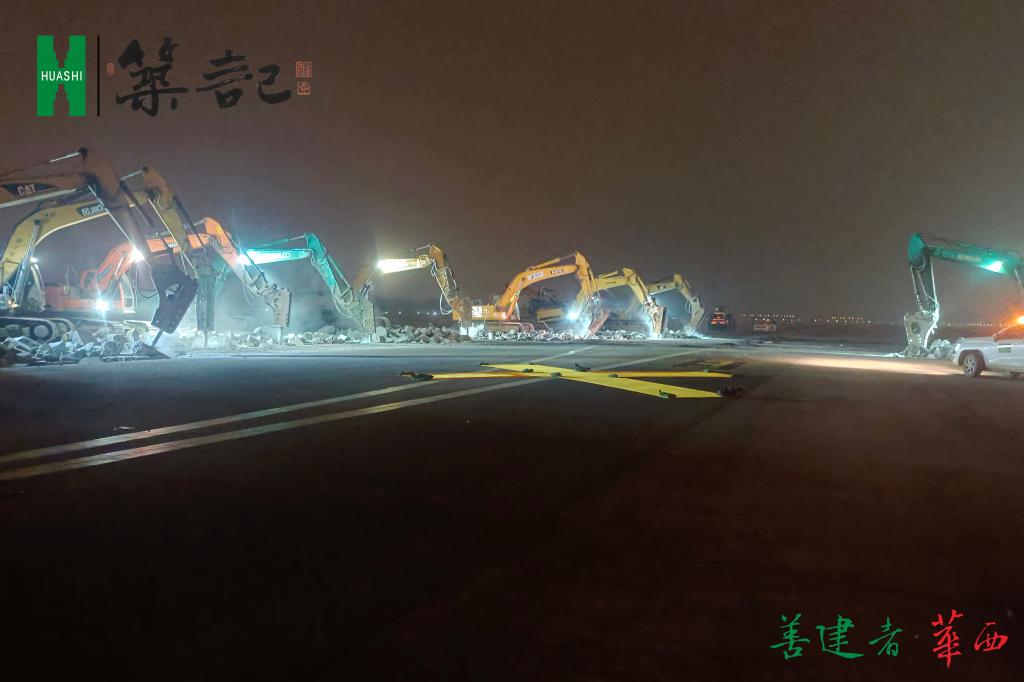

▲跑道銑刨施工現場
由四川場道1月新中標該項目的東跑道瀝青段改造工程、相關滑行道改造及維修工程、土面區整治等工程,已正式開工!
由四川安裝承建該項目的第一階段西飛行區西跑滑區域,于2024年1月24日通過竣工驗收。該項目第二階段的東跑道助航燈光LED改造工程、燈光站助航燈光設備改造工程、通信管網工程等工程已正式復工復產!

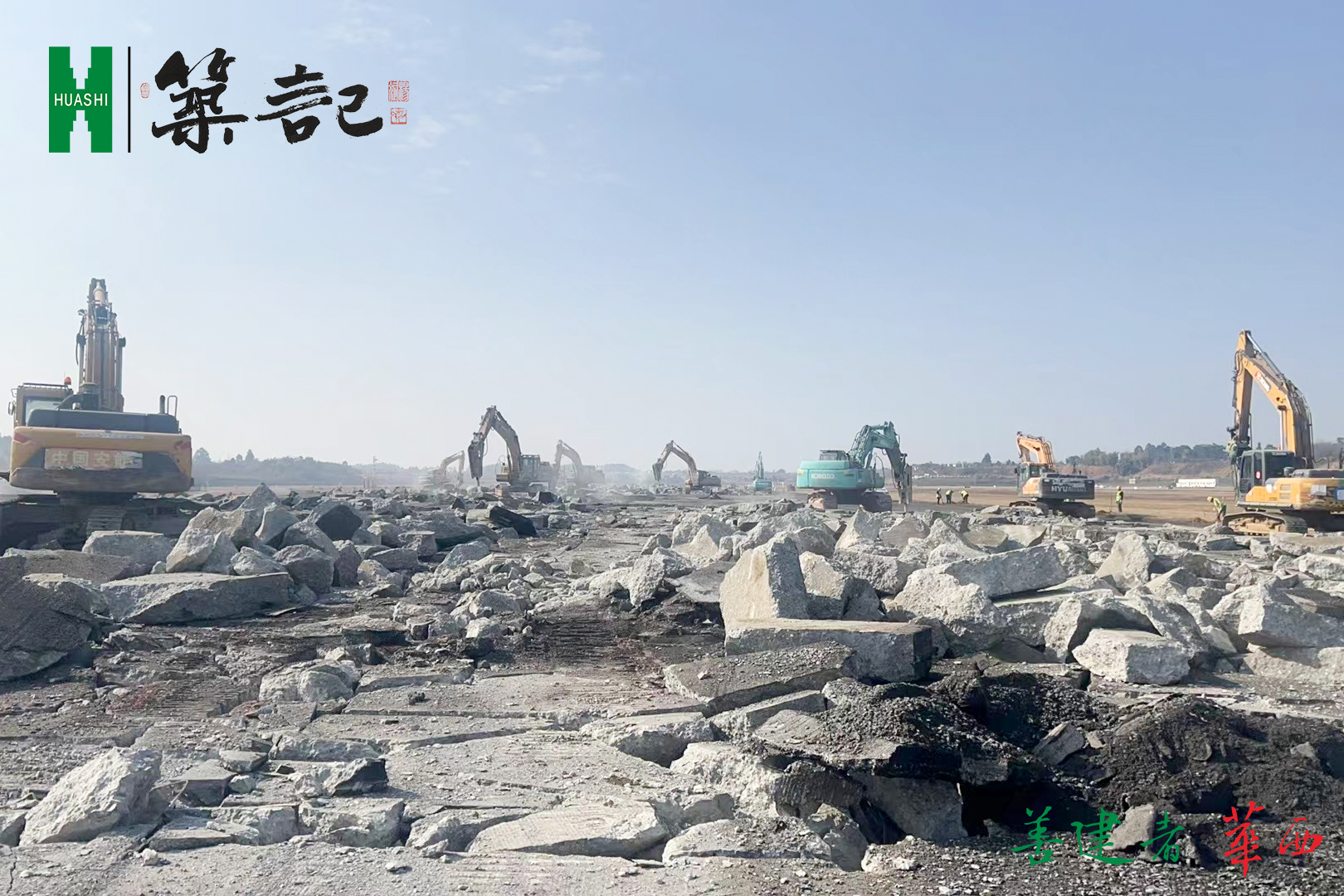

▲夜間施工現場
該項目集合一支300余人的管理及施工隊伍,調集190余臺機械設備,包括10臺銑刨機、26臺破碎機、6臺挖機以及150余輛運輸車等施工設備。項目提前備料,目前已累計入庫水穩基層碎石1.3萬噸、水泥700余噸、鋼筋150余噸,各類助航燈具及配件3千余套、各類設備40余臺、通信管道1萬余米,為后期大規模施工奠定了基礎。同時,項目積極組織開展機械、人員入場安全培訓,編制的不停航專項施工方案已獲得專家評審通過。
