世界经济论坛,情趣内衣,青苹果乐园影院在线播放,床戏高潮呻吟声

【筑記】150天大會戰,決勝“千億華西”——37項分部工程成功移交 會東白鶴灘水電站市政類項目完成90%
發布日期:22-10-14 23:35:35   作者:四川十五建   來源:    閱讀:

近日,隨著官發安置點場平、道路、景觀綠化3個分部工程的順利移交,四川十五建會東白鶴灘水電站市政類項目已完成11個安置點37項分部工程移交工作,管理移交任務共完成總目標的90%,為集團決勝“千億華西”邁出了堅實的一步。

點多面廣想法子

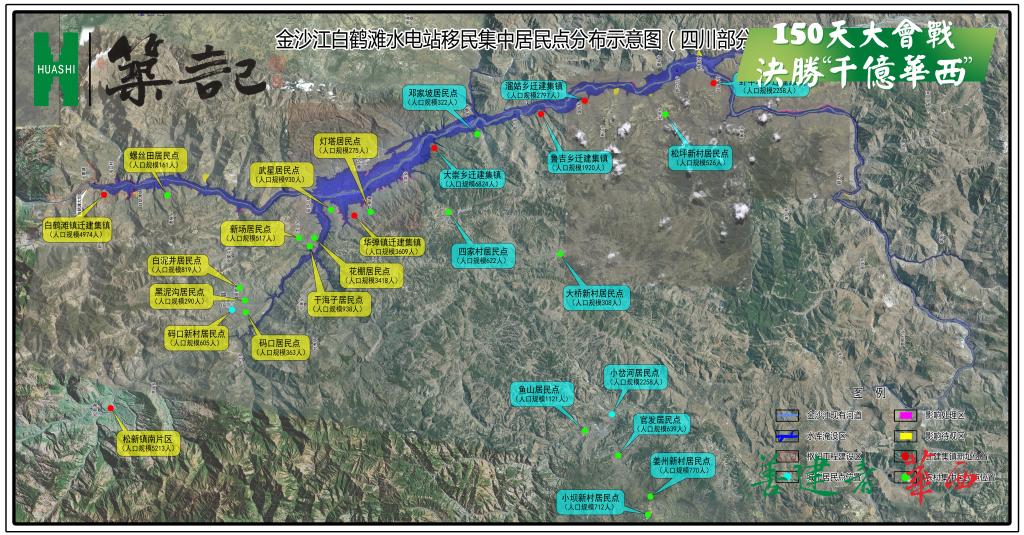

會東白鶴灘水電站市政類項目11個安置點涉及到10多個鄉鎮共20000多位居民,占地面積約為3600畝。各點之間分布離散,此項工程存在管理幅度“廣”、施工面積“寬”、道路運輸條件“差”的難點,兩點之間最遠距離為130公里,最近相隔也在40公里左右。為了統籌全局,協調安排,會東管理部將其劃分為4個工區,每個工區涉及的安置點一旦達到施工條件便立刻動工,逐步追趕,各區在短期內均實現各分項工程同步施工,在搶抓任務的高潮期,更是形成了32個點位共同角逐的繁忙場面。

技術多元謀路子

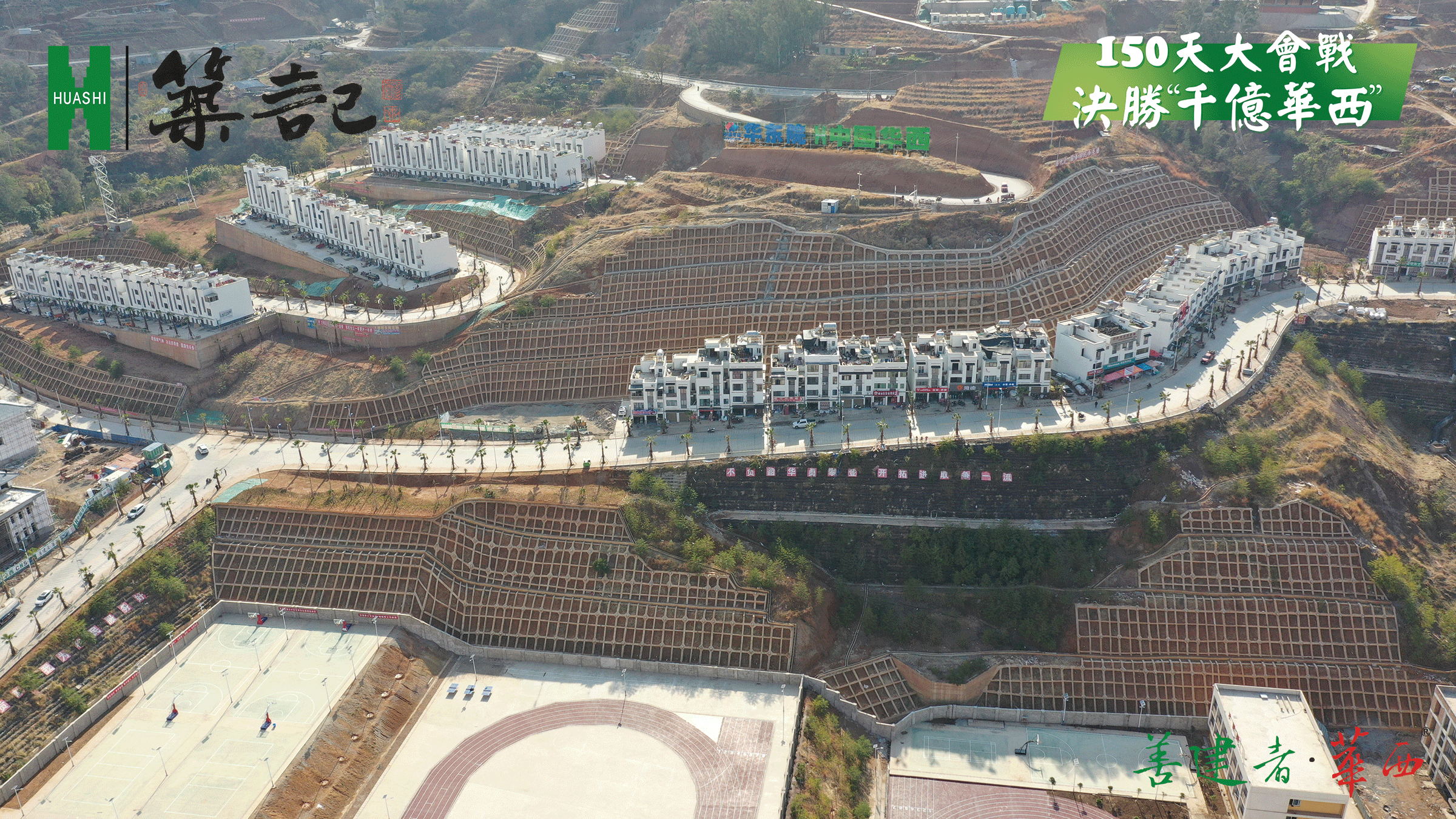

該項目土石方挖填共計1000萬立方米,擋墻混凝土澆筑量達30萬立方米,涉及的石方巖性多變,施工工期短且附近分布有民房、公共設施用房、未搬遷居民、不能常規爆破作業等技術難點。現場綜合考慮復雜的施工條件,在確保安全的前提下,采用二氧化碳爆破、深孔松動控制爆破等科學方法,合理解決了此項重大難題。此外,大崇遷建集鎮邊坡采用錨筋樁+框格梁等多形式的支護方式,支護面積達9萬平方米,共打入錨桿、錨索、錨筋樁10萬米,鉆孔孔徑達250mm,單孔最深達24m,項目部科學選擇最優鉆孔方式避免塌孔,合理有效地組織邊坡開挖、支護。大體量高強度爆破開挖、交叉運輸及造地技術、防止邊坡開挖期失穩垮塌成為了該工程的三大亮點,為集團技術多元化發展謀路子。

逐項移交邁步子

每個分項工程開工時間不一,在陸續完工的過程中,按照“完工即閉合”的原則,對涉及的各項資料迅速匯總、閉合整理,在完工后的15日內迅速將資料歸檔備份。自“150天大會戰”以來,9月同比上月移交量增長50%,這些分部工程移交的過程中涉及的200余人次的簽名,無不詮釋著這份責任與擔當。截至目前,2間共20多平方米的資料室分門別類儲存該市政項目30余類共計545冊近50萬頁資料。


主站蜘蛛池模板: 中江县| 三都| 金坛市| 那曲县| 湖南省| 襄垣县| 通江县| 呼伦贝尔市| 班戈县| 聊城市| 嵊泗县| 商南县| 济宁市| 沂南县| 和顺县| 德江县| 晋中市| 乐至县| 扎鲁特旗| 菏泽市| 阿克| 盐边县| 巴彦淖尔市| 汤原县| 当雄县| 修文县| 长沙县| 团风县| 蒙自县| 青田县| 满城县| 石家庄市| 岑溪市| 漳州市| 五莲县| 北辰区| 湖南省| 水城县| 郁南县| 子洲县| 萝北县|
